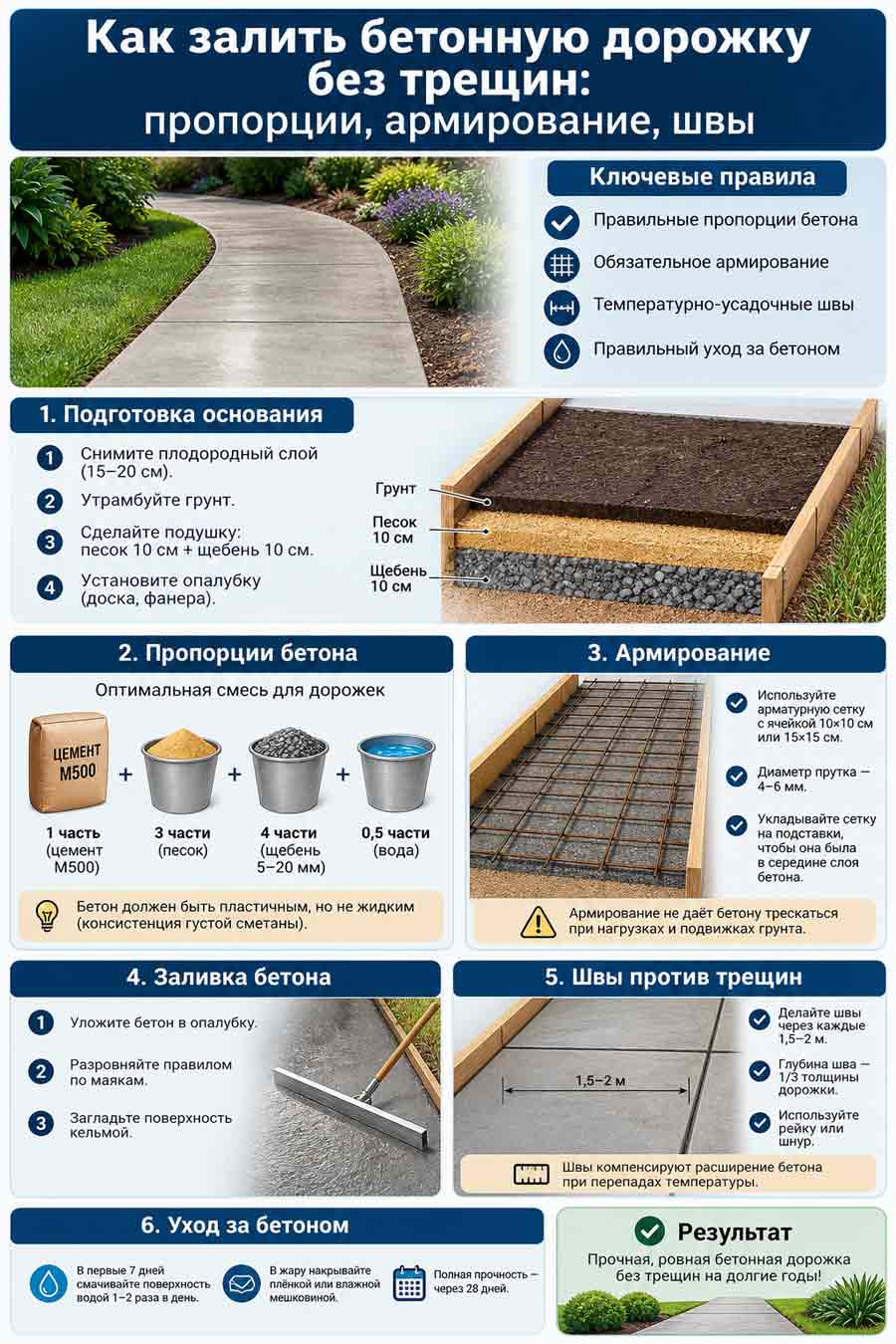

Весной многие дачники с грустью обнаруживают, что их бетонные тропинки покрылись сетью мелких разломов. Чаще всего причина не в плохом цементе, а в нарушении технологии на этапе подготовки и укладки. Разберем пошагово, как залить бетонную дорожку без трещин, чтобы она пережила десятки циклов заморозки и оттепели.
Подготовка основания: фундамент успеха
Бетон отлично работает на сжатие, но очень плохо переносит растяжение и изгиб. Если сыпать смесь прямо на грунт, сезонное пучение почвы гарантированно порвет плиту. Чтобы этого избежать, нужно создать жесткую и дренирующую подушку.
Снимаем плодородный слой грунта на глубину 15–20 см. Дно траншеи застилаем геотекстилем: он не даст песку уйти в землю, а сорнякам — прорасти сквозь бетон. Следом насыпаем слой щебня фракции 20–40 мм толщиной около 10 см и тщательно его трамбуем. Поверх укладываем 5-10 см крупного речного песка, проливаем его водой и снова уплотняем.
На практике многие экономят на щебне и сыплют только песок. Это грубая ошибка. Песок быстро заиливается, вода перестает уходить, и зимой влажный грунт под дорожкой вспучивается, поднимая бетон. Правильно сделанная щебеночно-песчаная подушка отводит влагу и распределяет нагрузку, обеспечивая стабильное основание.
Опалубка и армирование
Опалубку собираем из обрезной доски толщиной 25–30 мм или плотной фанеры. Чтобы вода не скапливалась на дорожке после дождя, обязательно делаем продольный уклон 1–2 см на каждый метр ширины.
Внутри опалубки укладываем армирующую сетку с ячейкой 100х100 мм и толщиной прутка 4 мм. Сталь берет на себя все растягивающие нагрузки. Главная хитрость здесь в расположении арматуры. Сетка должна лежать не на земле, а строго в середине бетонного слоя. Мы подкладываем под нее пластиковые фиксаторы или обычные камушки, приподнимая металл на 3–4 см от подушки. Если бросить сетку прямо на щебень, при нагрузке от садовой тачки она просто не сработает на разрыв, и бетон треснет. Прутки на пересечениях лучше вязать проволокой. Сварка для дорожной сетки не подходит: высокая температура отпускает сталь, лишая ее прочности.
Замес и укладка смеси
Для садовых дорожек оптимально подходит бетон марки М200 или М250. Если месите сами, берите пропорцию для цемента М500: одна часть цемента, 3 части песка и 4 части щебня. Вода нужна в таком количестве, чтобы смесь напоминала густую сметану и не расслаивалась при укладке.
Критическая ошибка новичков: добавление лишней воды, чтобы бетон «легче растекался». Избыточная влага при испарении оставляет в теле бетона микропоры. Материал теряет до 30% прочности и неизбежно дает сильную усадку, которая выливается в сеть мелких трещин. Если вам нужна пластичность, добавьте в замес химический пластификатор. Он сделает смесь подвижной без увеличения объема воды.
Заливку лучше планировать на пасмурный день с температурой от +15 до +20 °C. В сильную жару бетон схватывается слишком быстро, что ведет к пересыханию, а при температуре ниже +5 °C химические реакции в смеси практически останавливаются.
Деформационные швы: секрет ровной поверхности
Это то, о чем забывают 90% самоделкиных. Бетон при высыхании неизбежно сжимается. Если плита длинная, внутренние напряжения разорвут ее в самом слабом и случайном месте. Чтобы направить этот процесс в нужное русло, мы создаем деформационные швы.
Есть два пути. Первый: вставить деревянные рейки или специальные пластиковые разделители прямо в опалубку при заливке, разделив дорожку на карты. Второй: нарезать швы болгаркой с алмазным диском через сутки после укладки, когда бетон уже схватился, но еще поддается резке.
Шаг швов рассчитывается просто: ширина дорожки умножается на 25. Для тропинки шириной 1 метр режем поперечные швы каждый метр. Глубина пропила должна составлять ровно 1/3 от общей толщины плиты. Бетон треснет ровно по этому ослабленному шву, оставаясь визуально незаметным и не нарушая эстетику.
Уход за свежим бетоном
Бетон не сохнет, он твердеет за счет химической реакции гидратации, для которой постоянно нужна вода. Если влага уйдет слишком быстро, верхний слой не наберет прочность и превратится в пыль.
Сразу после финишной затирки закрываем дорожку полиэтиленовой пленкой, придавливая края досками или камнями. В жаркую и ветреную погоду первые 3–4 дня дополнительно снимаем пленку и проливаем поверхность водой из лейки с мелким распылителем, чтобы не размыть верхний слой. Пленку окончательно убираем через неделю. По самому бетону можно ходить на третий-четвертый день, но ставить тяжелые бетонные вазоны или заезжать автомобилем разрешается только после набора полной прочности, то есть через 28 суток.
Чек лист для скачивания:

Соблюдение технологии занимает больше времени, чем простая заливка «на глаз». Зато правильно сделанная бетонная дорожка потребует от вас внимания только через десять-пятнадцать лет, и то, возможно, лишь для обновления защитного покрытия.
